有燈不亮是為何?交通部公路局2024年已在台61西濱快速公路桃園大園區、觀音區路段,設置180盞側車道路燈卻未使用,民眾只能摸黑通行,台電表示2025年12月底前就可全數完工使用。

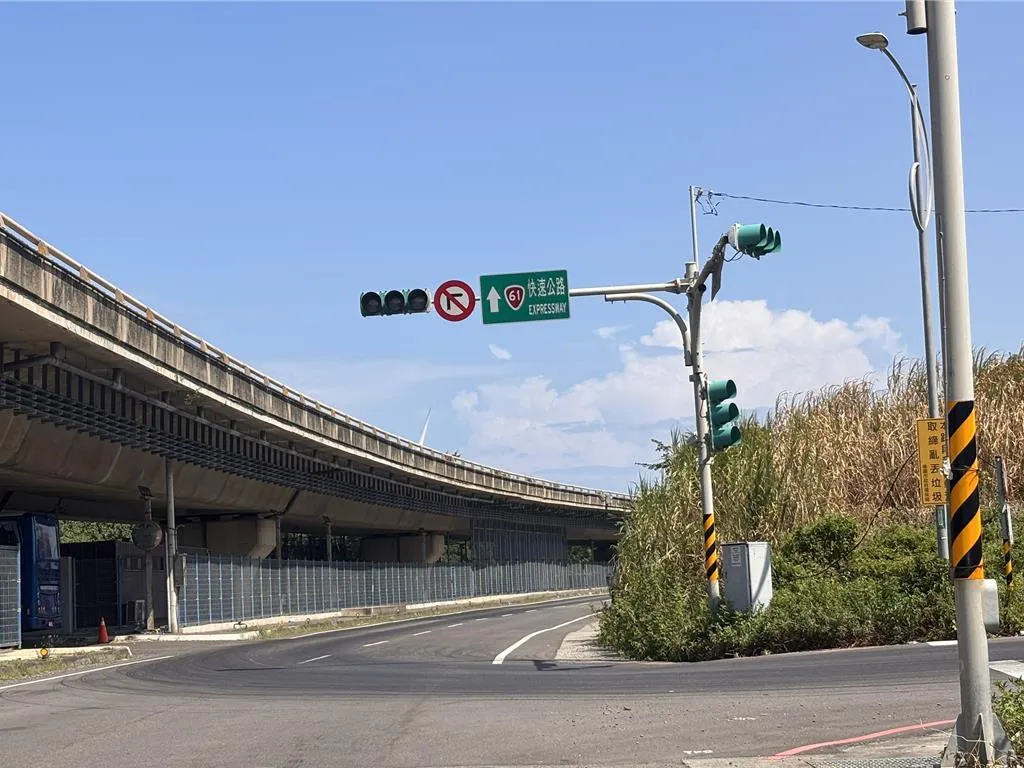

台61西濱快速公路大園區、觀音區路段的180盞側車道路燈至今未正式投入使用。(圖/中時/廖姮玥攝)
台61西濱快速公路大園區、觀音區路段的180盞側車道路燈至今未正式投入使用。(圖/中時/廖姮玥攝)

先前國民黨籍立委涂權吉表示,桃園市大園到觀音西濱路段多處長年無路燈,夜間行駛的路線不佳,台電雖陸續裝設路燈,但直到2025年上半年都沒有正式投入使用。當時台電表示,因早年管線建設調整等因素,已無原先埋設在許厝港路至忠孝路一帶的電路管線,需重新鑽孔設管,預計2025年8月底至9月初可全線通電。

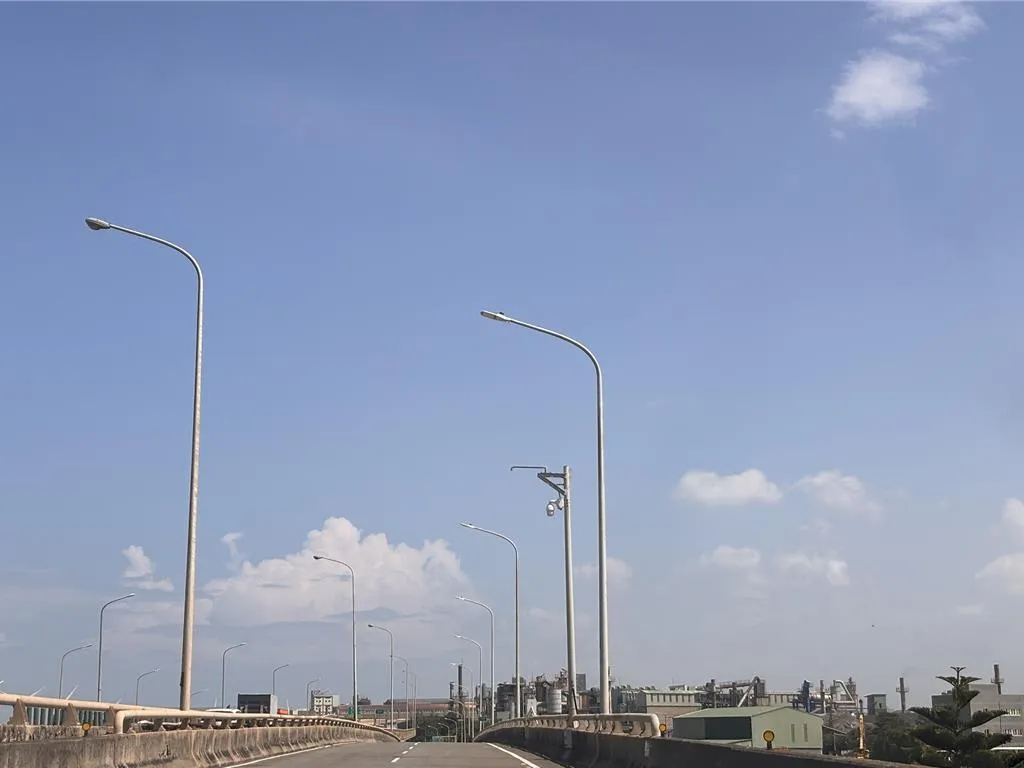

台電桃園區處表示,台61線大園觀音平面段180盞路燈預計2025年12月底全數完成通電作業。(圖/中時/廖姮玥攝)
台電桃園區處表示,台61線大園觀音平面段180盞路燈預計2025年12月底全數完成通電作業。(圖/中時/廖姮玥攝)

但2025下半年接連有豪雨、颱風襲擊,儘管北部災情不若中南部嚴重,路燈相關進度仍受影響。據《中時新聞網》報導,台電桃園區處對此回應,截至2025年9月底,台61線大園、觀音地區平面段共分7處路燈責任分點施工引接供電,目前已完成3處分點共68盞路燈電力供電線路,另2處供電線路共51盞預估10月20日可完成。

台電提到,餘下2處共61盞路燈未完工部分,主要是因施工時遇到多處管路障礙,且部分地下管路孔內有淤泥,加上現場車流量大,增加施工困難度。台電桃園區處強調,已積極趕工,若工程順利,預計2025年12月底前可完成所有路燈的通電作業。
